Erster Bauabschnitt Baustelle B405
zurück zur ÜbersichtIm Zuge der Energiewende steigt der Bedarf an elektrischer Energie stetig. Ob Wärmepumpen, Wallboxen oder der Ausbau erneuerbarer Energien – das Stromnetz muss in Zukunft größere Energiemengen bewältigen können. Zusätzlich müssen die Stromtransportnetze umfangreich verstärkt und ausgebaut werden, um die erforderlichen Energiemengen zum Ort des Bedarfes zu transportieren. Stromnetzverstärkung als auch insbesondere zur Bereitstellung von elektrischer Energie zur Ladung von öffentlichen Elektrobussen der KVS dient.
Vollsperrung ab Einmündung Walter-Bloch-Straße / Fort Rauch bis zur Kreuzung Lisdorfer Straße
Dauer ca. 4 Wochen (KW24 bis KW27) ~ 10.06. bis 06.07.2025Bauarbeiten Kreuzungsbereich à Erweiterung der Vollsperrung bis ca. 2/3 der gesamten Kreuzung
Dauer: ca. 2 Wochen (KW28 bis KW29) ~ 07.07 bis 20.07.2025Diese Zeitangaben sind ca.-Angaben und können aufgrund der Witterung (anhaltende Regenfälle, extreme Hitze), besondere nicht vorhersehbare Behinderungen, welche im Vorfeld nicht in den Planunterlagen eingezeichnet sind (wie z.B. alte Ver- und Entsorgungsleitungen, alte Betonfundamente, etc.), zur Verlängerung der Bauzeit führen.
Die aktuelle Freigabe des Verkehrszeichenplans liegt uns noch nicht vor. Diese werden wir aktualisieren, sobald uns diese vorliegt.
10.-13.06.2025
Information:
Baustelleneinrichtung wie geplant.
Baubeginn Walter-Bloch-Str. / Ecke Fort Rauch Str. mit Aufbau der Verkehrssicherung vom UW Fort Rauch bis zur Kreuzung Lisdorfer Straße
Unterweisung des Dienstleisters an verschiedenen Versorgungsleitungen.
Beginn der Bautätigkeiten mit der vorbereitung der Kopflöcher im Gehweg zur Abtrennung der vorhandenen Wasserleitung.
Sicherheitsunterweisung durch den SiGeKo (Sicherheits- und Gesundheitsschutz-
koordinator).
Asphaltfräsarbeiten am 13.06.2025 zur Errichtung der Leitungstrasse.
Fortschritt:
2%
Status:

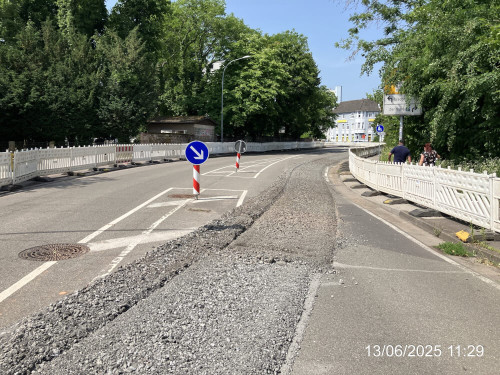

Foto:

16.-19.06.2025
Information:
Umverlegung der im Trassenverlauf befindlichen Ver-/Entsorgungsleitungen.
Beginn des Hauptgrabens ab Fort Rauch Straße.
Fortschritt:
5%
Status:
